    23. Marts 2023 | 15:53

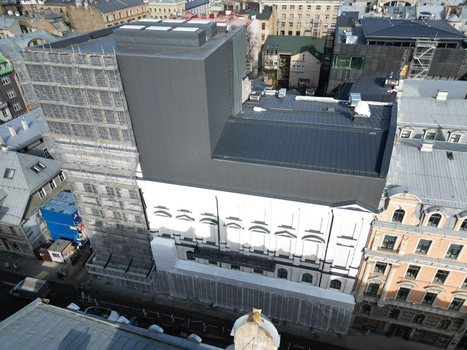

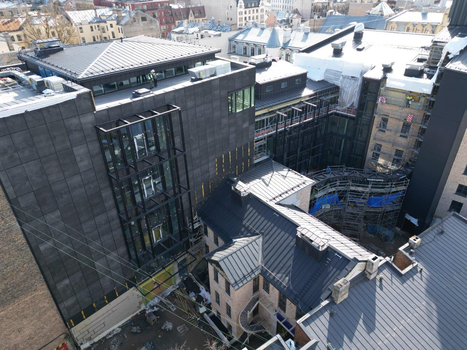

    Ar "SBSC" panāktā vienošanās paredz JRT ēku kompleksa nodošanu ekspluatācijā līdz gada beigām

    • None
    • None
    Previous Next
    • Avots: archidea.lv
    • VAS “Valsts nekustamie īpašumi” (VNĪ) un pilnsabiedrības “SBSC” (“Skonto Būve” un “Skonto Construction”) noslēgtā vienošanās paredz Jaunā Rīgas teātra (JRT) ēku kompleksa nodošanu ekspluatācijā līdz 2023.gada nogalei. Ēkai pilnībā jābūt nodotai VNĪ nākamā gada janvārī, informē VNĪ valdes locekle Jeļena Gavrilova.



      “Panāktā vienošanās rāda, ka esam orientēti uz rezultātu - lai teātris iespējami ātrāk atgrieztos mājās. Vienlaikus šī vienošanās kā papildu motivācijas instrumentu paredz ļoti apjomīgu soda naudu un noteiktus atskaites punktus, kas ļauj novērtēt, vai būvnieks ir izpildījis apņemšanos par tempa kāpināšanu. Neslēpšu, mēs ļoti nopietni izvērtējām arī līguma pārtraukšanu un citu būvnieku piesaisti darbiem, taču tad būtiski pagarinātos nodošanas termiņi un palielinātos izmaksas. VNĪ kā gādīgs valsts nekustamo īpašumu saimnieks to nevar atļauties, tādēļ neatlaidīga darba rezultātā panācām vienošanos ar esošo būvnieku par stingrākām prasībām. Mēs joprojām esam pārliecināti, ka atlikušos būvdarbus var paveikt savlaicīgi, ja tiek piesaistīti pietiekami daudz resursu,” uzsver Gavrilova.



      “Kultūras ministrijas mērķis ir Jaunā Rīgas teātra atgriešanās savās mājās pēc iespējas ātrāk - teātra pilnvērtīgai attīstībai ir svarīga māju sajūta. Ceru, ka šobrīd esam JRT pārbūves projekta pēdējā posmā un nekādi pārsteigumi turpmāk vairs nav gaidāmi, gan VNĪ, gan būvniekam kopā strādājot uz vienotu mērķi,” atzīmē kultūras ministrs Nauris Puntulis.



      VNĪ un pilnsabiedrība “SBSC” vienojušās par vairākiem būtiskiem aspektiem.



      Pirmkārt, pilnsabiedrība “SBSC” ar bankas apliecinājumu par aizdevuma piešķiršanu apliecina apgrozāmo līdzekļu pietiekamību un līdz ar to spēju kāpināt būvdarbu tempu.



      Otrkārt, JRT tiek nodots ekspluatācijā šā gada decembrī. Ar nākamā gada sākumu JRT varēs uzsākt pārcelšanos uz Lāčplēša ielu 25. Tāpat ir izstrādāta īpaša shēma un mehānisms soda naudas aprēķināšanai, proti, reālais līgumsods tiks aprēķināts pēc būvobjekta nodošanas ekspluatācijā un būs tieši atkarīgs no pilnsabiedrības “SBSC” spējas ievērot panākto vienošanos.



      Treškārt, veicamo darbu grafikā ir iekļauti vairāki atskaites punkti, piemēram, inventarizācijas lietas pasūtīšana, ēkas blīvējuma pārbaude, ugunsdrošības sistēmu testi, visu fasāžu gala apdare, kas ļauj novērtēt, vai pilnsabiedrība “SBSC” pilda panākto vienošanos un apņemšanos par tempa kāpināšanu. Ja tiek fiksēts, ka paveiktie darbi atpaliek no grafika, tad VNĪ ir gatava pārtraukt līgumu ar pilnsabiedrību “SBSC”.



      “Šobrīd esam atrisinājuši neskaidrības ar finanšu līdzekļu pieejamību, kas dod garantiju būtiski kāpināt cilvēku skaitu objektā un darba tempus, lai līdz šā gada beigām ēku komplekss tiktu nodots ekspluatācijā,” uzsver pilnsabiedrības “Skonto Būve” un “Skonto Construction” (SBSC) valdes loceklis Juris Pētersons.



      JRT ēku kompleksa rekonstrukcija un pārbūve ir unikāls, sarežģīts un vienlaikus arī dzīvs projekts: blīvā pilsētas apbūvē, Rīgas vēsturiskajā centrā teju divtik tiek palielināts ēkas apjoms ar sarežģītu pazemes konstrukciju izbūvi. Projekta sarežģītība ir  risks, ko pilnsabiedrība “SBSC” apzinājās un uzņēmās, slēdzot līgumu



      VNĪ nepārtraukti ir aktīvi iesaistījušies līguma vadībā un projekta virzības uzraudzībā, ievērojot normatīvo aktu prasības un sabiedrības intereses un vienlaikus reaģējot uz pilnsabiedrības “SBSC” izteiktajām prasībām. Piemēram, tika rasts risinājums būvniekam papildus kompensēt cenu pieaugumu atbilstoši inflācijai 2,18 miljonu eiro apmērā, pēc “SBSC” lūguma piešķīrām arī viena miljona eiro avansu. Galu galā - būvnieka iesniegtie rēķini par aktuālo darbu apmaksu tiek apmaksāti vairākas reizes mēnesī vienas līdz divu dienu laikā pēc to iesniegšanas, nevis vienu reizi mēnesī 30 dienu laikā, kā tas bija paredzēts sākotnēji.



      Par Jaunā Rīgas teātra ēku kompleksa restaurāciju

      Jaunā Rīgas teātra rekonstrukcijas un būvniecības projekta mērķis ir izveidot modernu Eiropas līmeņa teātri. Būvprojekta izstrāde sākta no 2018. gada, bet būvniecība - no 2020. gada.  Par Jaunā Rīgas teātra būvniecību noslēgts līgums ar pilnsabiedrību “SBSC” par 32,4 miljoniem eiro (tai skaitā indeksācija jeb samaksa par būvdarbu sadārdzinājumu). Sadarbība ar būvnieku – pilnsabiedrību “SBSC” notiek pēc principa „Projektē un būvē”, kas nozīmē līguma izpildītāja visaptverošu atbildību par būvdarbiem un ļauj ātrāk risināt radušos tehniskos izaicinājumus.
